Določena potek in obseg sanacije

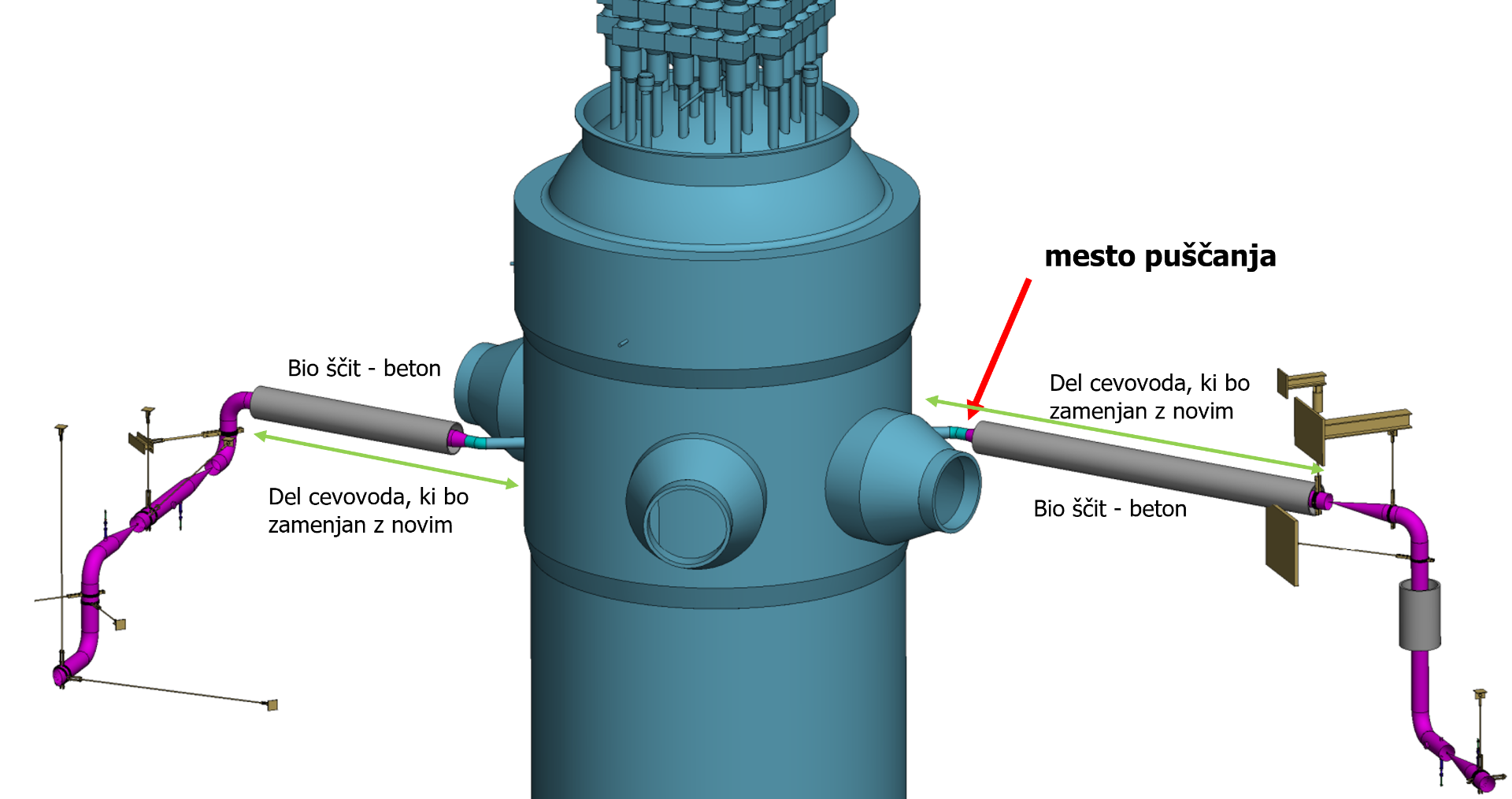

V sklopu analiz in priprav na sanacijo puščanja na cevovodu ene od linij priključnega sistema primarnega kroga so bile v NEK opravljene dodatne preiskave z neporušitvenimi metodami. Z eno izmed njih je bila v puščajoči cevi identificirana indikacija dodatne nepravilnosti v materialu cevovoda, zaradi katere se je NEK odločila, da bo v celoti zamenjala segment cevovoda – od priključitve na reaktorsko posodo do prvega ventila. Za varno dolgoročno in čimprejšnje ponovno obratovanje je NEK v sodelovanju z originalnim dobaviteljem opreme Westinghouse sprejela odločitev, da bo zamenjala v enakem obsegu tudi cevovod na drugi liniji sistema. Odločitev je konzervativna, saj sta oba cevovoda izpostavljena enakim vplivom.
![](/upload/gallery/335/oznacena-mesta-rezanja_slo.png)
Možnost povečanega obsega sanacije je bila upoštevana že ob naročanju potrebnega materiala (cevovodov, reducirnih elementov in kolen cevovodov). Ves material je že na razpolago v Krškem, sanacija je v polnem teku. Prvi cevovod je uspešno odstranjen; potekajo priprave za odstranitev drugega ter vgradnjo novih segmentov cevovodov.
Za zdaj načrti o vrnitvi elektrarne v omrežje v sredini novembra ostajajo nespremenjeni.
